地下室車庫伸縮縫漏水處理方法有哪些?

發布時間:2023-07-07人氣:148

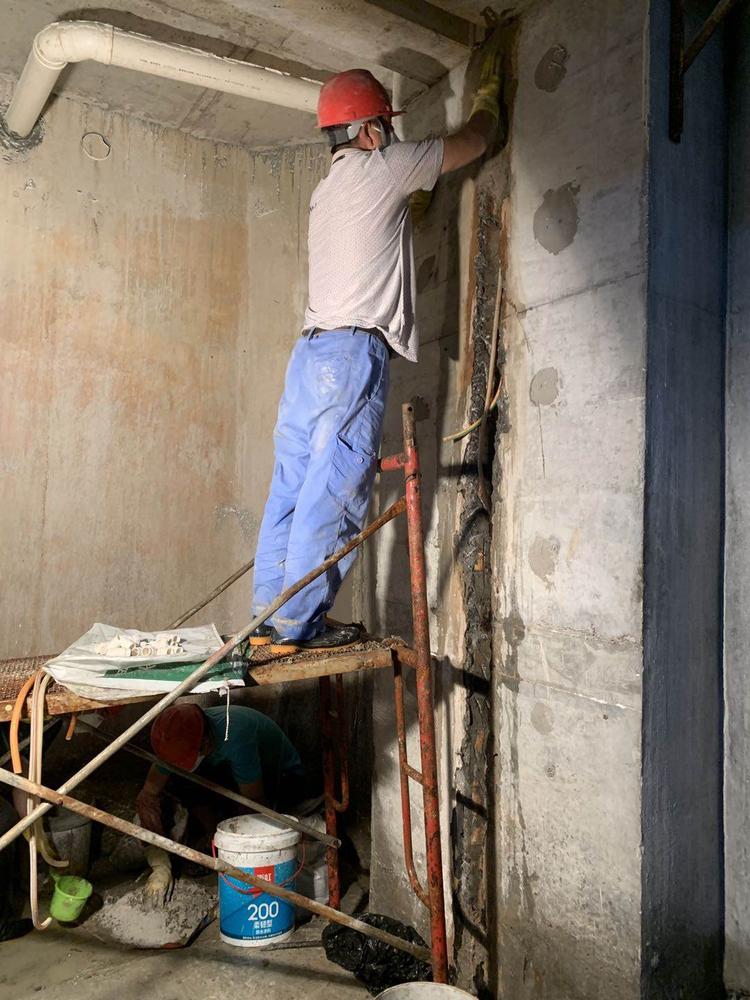

地下室車庫伸縮縫漏水防水維修處理方法有哪些? 施工準備→挖開基礎→引孔→安裝魚尾注漿管→靜壓注漿管樁→注漿→封樁→回填基礎夯實


1、施工準備:施工準備期做好居民的安撫工作,清理出工作面,配置2臺注漿管靜壓樁機,2臺風泵,2臺注漿泵、風鎬、鐵釬、鐵錘、電焊機、及相應的注漿管,150mm×5mm的注漿管樁,18mm鋼筋及普硅42.5級水泥,膠泥等,注漿管靜壓樁機。


2、挖開基礎:根據加固的房屋基礎,在施工場地內放出挖基礎邊線及標高。由于場地所限,土方必須及時運出,基礎挖開后,量測基礎實際標高及尺寸,做好基礎記錄,基礎表面浮土及雜物要清理干凈并在基礎測定的位置上引出150mm的孔。


3、安裝魚尾注漿管及壓樁孔,在基礎內按注漿管靜壓樁的布置圖開呈倒錐形壓樁圓孔,上口直徑150mm,下口直徑200mm。在距注漿管樁孔口中心15cm的位置上,用手持風槍鑿出4個25mm孔徑,深30cm的注漿管孔,用預先熬制好的膠泥將魚尾注漿管錨進孔內,待24h強度達25MPa之后,再進行下道工序施工,注漿管上的螺紋及螺距根據施工機具及反力架來確定。


4、靜壓注漿管樁:在注漿管上安裝靜壓樁龍門架,龍門架必須鉛垂,保證注漿管樁垂直入土,將帶有尖頭封端的注漿管扶正入引口內,在龍門架上安裝油壓千斤頂及頂梁,開動高壓泵,開始靜壓,注漿管樁在基礎頂部0.5m時停機,連接下一節注漿管樁再靜壓,如此循環,直到滿足壓力和樁長兩項控制指標即可停機,壓下一根注漿管。


5、注漿封樁:注漿采用普硅42.5級水泥,單漿液,水灰比0.5,注漿壓力控制在0.3~0.5MPa,主要目的是使?jié){液充填在注漿管樁內部及周圍部分土體中,以提高靜壓注漿管樁的摩擦力和抗彎性能,注漿結束后在樁頭上部用微膨C30鋼筋砼(UEA外加劑)澆筑樁帽,樁帽高250mm,長×寬為500mm×500mm,以便使樁與基礎連成整體共同承擔樓房上部荷載。
